Вживую покажем, как работать в Kaiten
Во вторник, 16:00
Участвовать
Регистрация
Обновлено:
11 min read
Оценить

Scope в управлении: как взять под контроль объем работы

Разбираем, что это, из чего состоит и как помогает определять границы работы

Scope проекта это что такое скоуп проекта  скоуп проекта это простыми словами скоуп задач
Содержание
Kaiten
Управляйте задачами, проектами и командой в одном месте
Попробовать бесплатно

В этой статье мы разберем, как выстроить scope и стабилизировать поток работ. Вы узнаете, как использовать MVP для фиксации управляемого объема и как с помощью Kanban-лимитов и инструментов Kaiten создать жесткий процесс контроля изменений.

Что такое scope и почему без него никуда

Представьте себе проект как ценный груз в коробке. Что такое скоуп проекта — это и есть коробка: ее размер, форма и содержимое. Она защищает проект от внешних воздействий и гарантирует, что команда будет работать только над тем, что туда положено.

В проектном управлении scope проекта — это совокупность всех продуктов, услуг и результатов, которые должны быть предоставлены для успешного завершения проекта. То есть, скоуп — это четко очерченная граница проекта, которая объясняет, что именно нужно делать, чтобы достичь цели и чего делать не нужно.

Скоуп содержит все важные части проекта и формирует систему управления — определяет границы, согласовывает между собой действия команды и нужные функции, рассчитывает ресурсы и помогает контролировать результаты.

Scope проекта это
Проект можно считать коробкой с заданными границами и характеристиками

Без четко определенного scope задачи проекта растекаются и никогда не достигают финальной формы, несмотря на вложенные усилия и ресурсы.

Kaiten — российский сервис для совместной работы. Все процессы компании в одном месте: проекты, задачи, цели, сотрудники, документы, переписки, отчеты, заявки.
Попробовать бесплатно

Как определить границы scope проекта

Четкие границы можно определить, если зафиксировать два противоположных элемента:

  • in-scope — что мы делаем;
  • out-of-scope — что мы не делаем.

Что мы делаем. Детальное описание всего функционала, требований и задач, которые обязательно войдут в текущий релиз или проект. In-scope — это не просто список, а заранее установленные критерии приемки, по которым работает команда.

Scope — это фундамент любого проекта, без которого:

  • Нельзя точно спрогнозировать работу. Команда не знает финальные объемы задач, не может планировать сроки (Cycle time) и пропускную способность (Throughput) команды.
что такое скоуп проекта
Когда задачи все время добавляются, команда не понимает, что нужно делать сейчас, а что отложить
  • Сложно расставлять приоритеты. Когда все задачи кажутся одинаково важными, ни одна не получает должного внимания. Scope помогает определить приоритеты в рамках заданных ограничений.
скоуп проекта это простыми словами
Конструкция будет все более шаткой, если постоянно добавлять «важное» в текущий спринт
  • Создается «эффект многозадачности». Команда постоянно переключается между базовыми задачами и новыми, это ведет к росту WIP, простоям и замедлению всего потока.
скоуп задач
В попытке удержать всю работу в голове команда теряет фокус, а поток работы замедляется

Что мы не делаем. Перечень того, что исключено из текущего проекта или его этапа. Out-of-scope — важный элемент для предотвращения scope creep (разрастание объема или «ползучего скоупа»).

Scope проекта это
In-scope — это все, что вошло в границы (или «коробку») проекта

Если команда четко определяет, что останется за рамками работы (out-of-scope) и не войдет в текущую итерацию, то это приносит сразу три преимущества:

  • снижает ожидания — стейкхолдеры сразу видят, что не будет сделано в этой итерации, и не смогут сказать, что не поняли;
  • защищает команду — официальный документ позволяет отказываться от несущественных правок и новых задач, достаточно сообщить, что это выходит за рамки текущего этапа работы;
  • готовит бэклог — все задачи из out-of-scope можно занести в бэклог и распланировать их выполнение в следующих спринтах,

Представьте, что out-of-scope на данном этапе проекта — любые изменения в дизайне, не связанные с текущим функционалом. Все, что записано в out-of-scope — не попадает в задачи спринта. Это помогает команде сфокусироваться на действительно важных задачах и не тратить время в этом спринте на отладку дизайна.

Команда собирает MVP (Minimum Viable Product) — минимально жизнеспособный продукт с ограниченным функционалом, который:

  • решает проблему пользователя;
  • достигает основной бизнес-цели;
  • может быть выпущен прямо сейчас;
  • начнет приносить деньги максимально быстро.
что такое скоуп проекта

Допустим, команда разрабатывает внутренний модуль, который интегрируется с существующей CRM и позволяет клиентам записываться на технические консультации.

В скоупе нужно зафиксировать, какой именно функционал и какие интеграции будут реализованы в рамках запуска этого модуля.

В in-scope должен войти абсолютный минимум для достижения цели. Для текущей итерации цель — начать собирать данные о рабочем времени. Без этого продукт не работает.

  • виджет записи — форма на сайте;
  • синхронизация с календарем — доступность консультантов;
  • минимальный личный кабинет — для клиента и сотрудника, возможность просмотреть или отменить записи;
  • запуск процесса — после записи клиента в Kaiten автоматически создается карточка-задание для консультанта.

Это абсолютный минимум, чтобы модуль выполнил свою главную функцию: автоматизированная запись + автоматическая постановка задачи (запуск потока работы).

Что не входит в проект на этой стадии (out-of-scope):

  • платежный шлюз — интеграции с платежными системами и предоплату услуг можно добавить на другом этапе, когда MVP начнет приносить доход;
  • интеграции с внешними календарями — это необязательное масштабное расширение, которое требует отдельной разработки и тестирования;
  • система отзывов — дополнительный, но не критичный функционал, добавление которого отвлечет команду от цели запуска модуля.
скоуп проекта это простыми словами

С помощью скоупа команда определила границы работы для выпуска MVP. Все, что связано с монетизацией, дополнительными каналами коммуникации или взаимодействием — перенесено на следующий этап.

Теперь мы знаем, как определять границы проекта. Осталось разобраться, как создать эти проекты и сделать scope надежным инструментом для управляемого потока, а не просто списком задач.

Принципы определения scope на старте

Разберем три основных принципа, на основе которых можно ставить границы проекта.

Видение и цель

Scope проекта должен быть прямым путем к решению конкретной бизнес-задачи. Когда Scope оторван от цели, менеджмент и команда начинают добавлять функции по принципу «нам это кажется полезным», а не «нам это поможет заработать или сэкономить».

Scope (объем работы) должен быть средством, которое ведет к достижению конкретного, измеримого результата (цели), а не конечной точкой.

Как может выглядеть неудачная и хорошая цели:

❌ Добавить 5 новых кнопок и перекрасить шапку сайта

✅ Создать функцию быстрой покупки (scope), чтобы увеличить конверсию (цель) на 15% за квартал.

Убедитесь, что объем работы, который вы фиксируете, ведет к достижению конкретной метрики или видения продукта. Это должно стать важным критерием — если фича не ведет к цели, то переходит в out-of-scope. Такой подход гарантирует, что ресурсы команды будут тратиться только на доставку наибольшей бизнес-ценности.

Фиксация и формализация границ

Границы scope должны быть зафиксированы в понятных и утвержденных всеми участниками процесса документах. Обычно для каждого скоупа фиксируют:

  • цель — фундамент, который объясняет, зачем проект вообще существует;
  • задачи — чего планируется достичь в рамках проекта;
  • действия и функции команды — что конкретно планирует делать команда;
  • требования — функциональные (описывают, как продукт должен работать) и технические (нужные инструменты и технологии);
  • ресурсы — что понадобится и в каком объеме (например, деньги, время, оборудование, сотрудники);
  • пределы времени — в этой части документа фиксируется начало, конец и ключевые вехи;
  • критерии приемки — как заказчик и команда поймут, что проект успешно завершен;
  • ограничения — указывается все, что не входит в проект или конкретный этап, это помогает минимизировать конфликты и уточнить ожидания заказчика;
  • допущения — предположения команды, которые помогают заранее учесть возможные риски;
  • критерии готовности — чек-лист действий, который подтверждает, что задача «готова» к приемке.

В некоторых проектах или этапах список параметров скоупа может быть больше. Главное — чтобы вместо необходимых фич и требований случайно не добавили необязательные инструменты. Давайте разберемся, как MPV   поможет с этим справиться.

MVP без «позолоты»

На старте часто появляется желание добавить «идеальные» и популярные фичи — такое явление называют Gold Plating или «позолота». Чтобы защитить проект от «позолоты», используйте MVP.

На старте достаточно, чтобы ваш scope был равен MVP. Из всего списка возможных требований выберите только те, без которых продукт не будет работать или не достигнет цели. Если можно обойтись без функции, ее нужно исключить из текущей итерации и отправить в бэклог. Набор оставшихся функций станет in-scope для текущего проекта.

Все дополнительные, улучшенные или второстепенные фичи команда помещает в бэклог и явно маркирует их как out-of-scope для текущего релиза. Их рассмотрят на следующем этапе, после того как MVP будет выпущен и принесет первую ценность.

Что такое scope creep и как он тормозит проекты

Даже если у команды получилось выстроить четкую последовательность задач, то в ходе работы всегда появляется внешний и внутренний «враг», который пытается сдвинуть все процессы.

Scope creep (расползание или размывание объема) —  неконтролируемое расширение объема работ (in-scope), которое происходит после того, как проектные границы были официально зафиксированы.

Это неформальные, часто мелкие добавления, которые не прошли процедуру оценки, согласования и приоритизации, но по какой-то причине пошли в работу.

Мы представляли scope как закрытую коробку. Scope creep — это когда к этой коробке начинают приклеивать маленькие, незапланированные дополнения, и она постоянно расширяется и раздувается. Каждое такое дополнение само по себе кажется несущественным, но все вместе они ведут к катастрофе.

скоуп задач

Обычно такое возникает из-за слабости процесса и недостаточной коммуникации внутри команды:

Причина

Объяснение

Неясные требования на старте

При размытом scope заказчик будет «додумывать» его — например, говорить, что хотел красную кнопку вместо синей

«Позолота»

Команда стремится к идеалу, поэтому добавляет «очень нужные» улучшения или усложняет архитектуру

Нет формального процесса изменений

Можно попросить быстро поправить что-то в продукте по почте, в мессенджере или даже в коридоре. Любой запрос, не оформленный как официальное изменение scope, — это потенциальный creep

Слабая коммуникация со стейкхолдерами

Стейкхолдеры не понимают, что именно было зафиксировано, и считают, что очередное изменение очевидно и должно быть выполнено в этом спринте

Недооценка объема и влияния

Заказчик не понимает, что задача «добавить поле в форму» — это не на 5 минут работы

Это только часть причин, из-за которых расползается объем работы. Но результат всегда один — прямая угроза управляемости и эффективности системы.

Что случается при увеличении объемов работы:

  • Срыв сроков и бюджета. Если объем вырос на 30%, то срок и бюджет увеличатся как минимум на те же 30% (а то и больше из-за переключений).
  • Падение качества (или рост технического долга). Чтобы уложиться в старые сроки при выросшем объеме, команда начинает спешить. Это приводит к пропуску тестирования, низкому качеству кода и росту технического долга.
  • Выгорание команды и снижение Throughput. Постоянное добавление новых задач, которые не были в плане, вызывает стресс, переработки и подрывает моральный дух. Команда чувствует, что ее работа никогда не заканчивается, а ее усилия по завершению (Throughput) не соответствуют фактическому объему работы.
  • Размытие цели. В итоге проект может быть завершен, но полученный продукт не решит изначальной бизнес-задачи, потому что фокус сместился на многочисленные доработки.
Scope проекта это
Из-за creep «фундамент» проекта становится неустойчивым и «дом» может разрушиться

Неконтролируемое расширение scope — это главная причина роста Cycle time (время цикла) и появления непредсказуемых сроков, обещанных клиенту (Lead time). Чтобы контролировать сроки и восстановить управляемость, необходимо сначала взять под контроль объем и внедрить четкие, прозрачные правила для обработки всех изменений.

что такое скоуп проекта

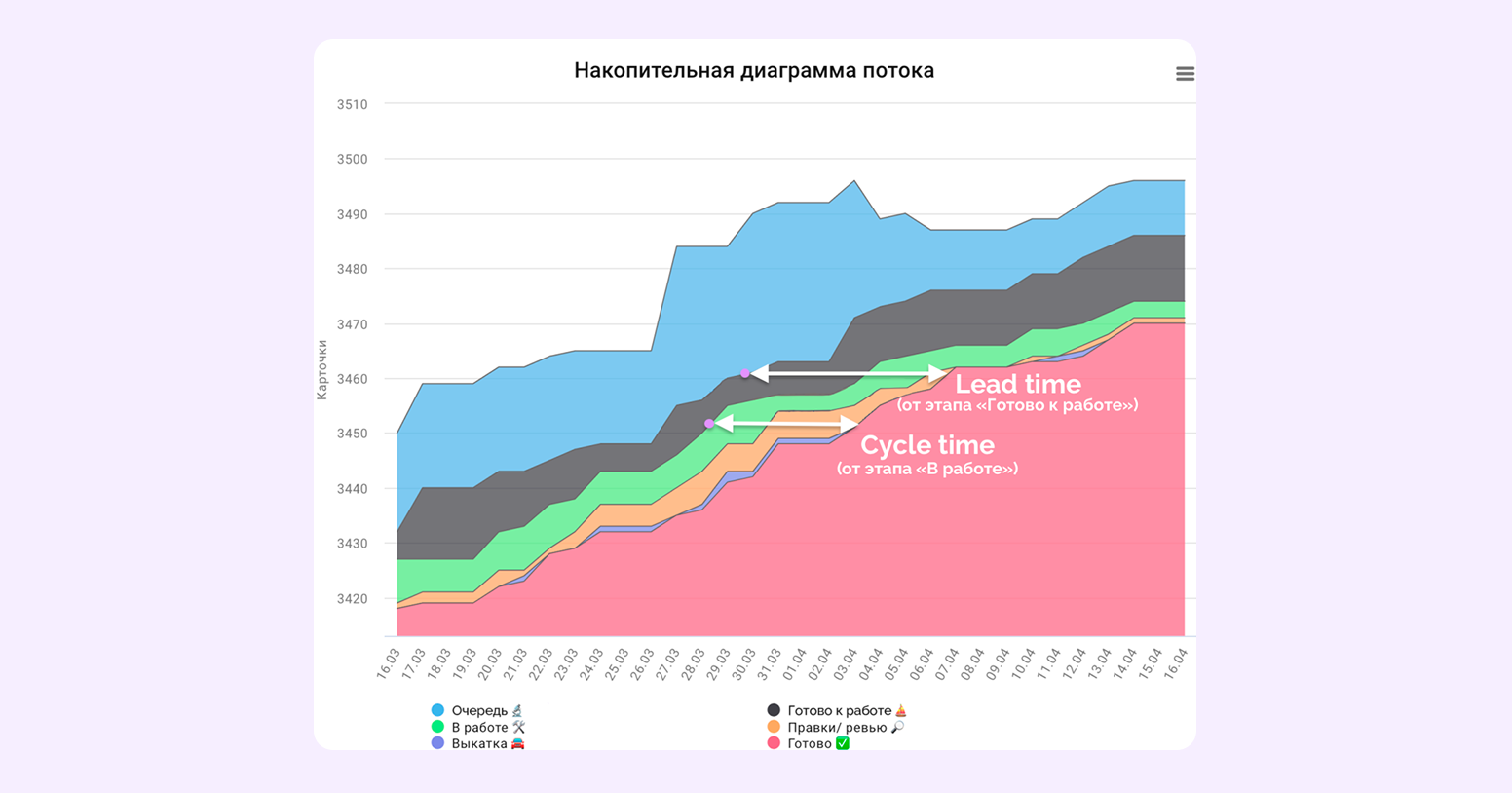

Отследить показатели и их изменение можно в Kaiten на диаграмме «Накопительная диаграмма потока»

Управление объемом работы в процессе

После фиксации scope на старте, основная задача менеджера — защищать эти границы и контролировать любые попытки их изменить. Управление объемом работы (scope management) в процессе — это не борьба с людьми, а внедрение прозрачного процесса, который фильтрует и оценивает каждую новую идею.

Управление через лимиты. В Kanban главный инструмент управления — ограничение WIP (Work In Progress). Это кажется не связанным со scope, но на самом деле WIP-лимиты — это защитник от «расползания» объема работы.

скоуп проекта это простыми словами
WIP-лимиты в таск-трекерах помогают быстрее ориентироваться в загруженности колонок

Как WIP-лимиты защищают scope:

  • Форсирует завершенность. Kanban-метод фокусирует команду на завершении уже начатых задач. Если колонка заполнена, команда не может начать новую задачу — даже ту, которая появилась в результате creep. Менеджер вынужден принять управленческое решение: либо завершить что-то из текущего scope, чтобы освободить место, либо отклонить/отложить новый запрос.
  • Визуализирует перегрузки. Рост WIP-лимитов на доске (например, в колонке «Разработка») сигнализирует — команда не справляется с текущим объемом. Добавление новой работы (creep) в эту систему просто увеличит Cycle time (время выполнения) для всех задач.

Управление изменениями. Самая большая угроза — это неформальные запросы. Чтобы их избежать, необходимо внедрить формальный «шлюз» для любой новой идеи или фичи. Процесс должен стать одинаковым для всех — от заказчика до самой команды.

Например, в Kaiten можно добавлять все новые идеи в бэклог или в специальную колонку «Новых идей». Как это будет работать — показываем в таблице.

Этап

Описание

Инструмент в системе управления проектами Kaiten

Запрос или идея (CR)

Инициатор (менеджер или заказчик) оформляет новую идею как формальный запрос на изменение scope

Создание новой колонки/доски, куда будут попадать все новые карточки с CR

Оценка влияния

Команда оценивает CR по двум параметрам — трудоемкость (сколько займет времени) и влияние на scope (как изменится текущий релиз)

Оценка в карточке CR в сторипойнтах или в прогнозируемых днях (с привязкой к Cycle time)

Принятие решения

Владелец продукта или менеджер принимает решение по CR на основе цели проекта и результатах оценки — принять, отклонить или отложить

Приоритизация бэклога на основе митинга

Реализация

Если CR приняли, карточку нужно обязательно поменять на что-то из текущего scope

Карточка перемещают в in-scope, а равноценную по объему задачу отправляют в out-of-scope (например, в бэклог следующей итерации)

Как использовать таск-трекер для фиксации и контроля scope

Зафиксировать и контролировать скоуп можно с помощью инструментов таск-трекера и выполнения некоторых простых правил. Разберем, что нужно делать, на примере Kaiten — системы для управления потоком.

Четкие границы доски. Определите, что только задачи, находящиеся на главной рабочей доске, являются утвержденным in-scope. Все остальное — это бэклог и out-of-scope.

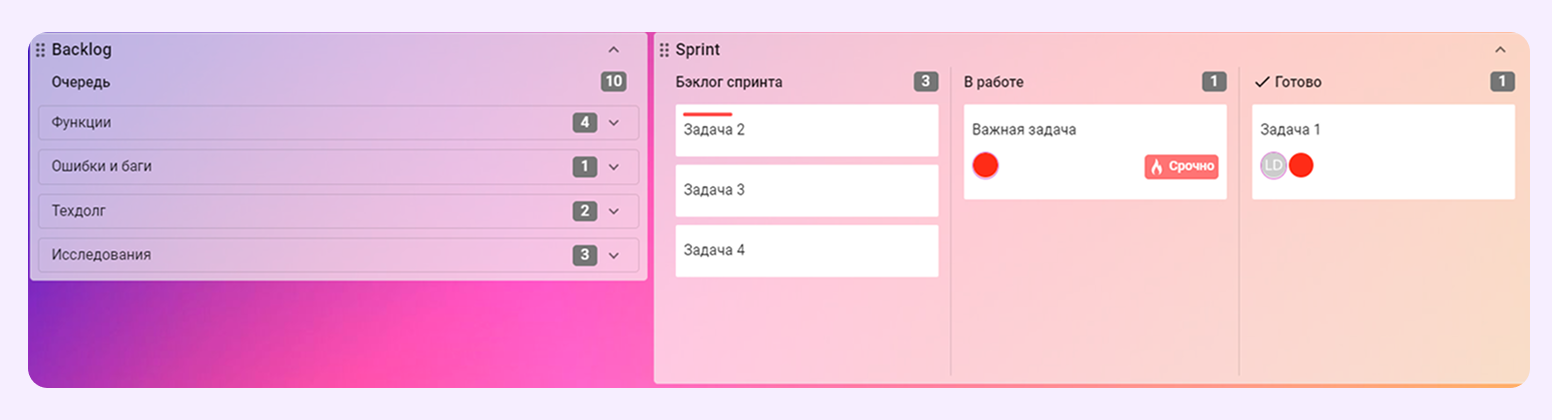

скоуп задач
Бэклог и спринт четко разделены

Специальная колонка для идей (CR). Создайте отдельную колонку с WIP-лимитом и отправляйте туда все карточки с новыми идеями. Так новые идеи будут визуально отделены от текущей работы и не будут попадать в поток без оценки и принятия решения.

Scope проекта это
Визуально сразу понятно, что нужно делать, а что — только в планах

Метки и фильтры. Маркируйте карточки, которые являются частью нового CR, специальной меткой. Это позволяет быстро отследить, какой процент текущей работы пришел как «добавка» и не был изначально запланирован в scope.

что такое скоуп проекта
Также можно ставить метки для отдельных проектов, приоритетов, исполнителей — как вам удобно

Прозрачность данных. Если CR принят и влит в работу, вы увидите, как ваш Cycle time начинает расти, а Throughput замедляется. Эти метрики становятся честным индикатором того, что добавление нового объема повлияло на скорость. Поэтому стоит не просто добавлять новые идеи в спринт, а менять их на равнозначную по объему задачу, которую можно отложить.

Если команда научится управлять scope через WIP-лимиты и формальный процесс изменений, то хаотичные пожелания заказчика трансформируются в контролируемый поток. Это поможет выполнять все задачи в срок без ущерба качеству, защитить команду от переработок и выгорания.

Чек-лист: как понять, что scope под контролем

  • Четкая фиксация out-of-scope. Есть утвержденный список того, что такое скоуп проекта что не будет сделано в этом релизе, и это понятно всем стейкхолдерам.
  • MVP — точка отсчета. Текущий scope равен минимально необходимому набору функций (MVP), и в него не добавляют фичи для «позолоты».
  • Все запросы на изменение проходят через «шлюз».  Ни одна новая задача не попадает в работу без попадания на доску новых CR, оценки ее влияния и принятия решения.
  • Никаких добавлений, только замена одной задачи на другую. Любое принятое изменение scope приводит к исключению равноценной по объему работы из текущего плана (обмен).
  • WIP-лимиты работают. Команда не начинает новую задачу (из scope creep или бэклога), пока не завершена текущая. WIP-лимиты принудительно фокусируют ресурсы на том, что уже в работе.
  • Метрики потока стабильны. Ваш средний Cycle time и Throughput остаются стабильными или улучшаются. Резкий рост Cycle time — это первый сигнал, что объем начал расползаться.
Kaiten упрощает управление компанией — вся работа видна на одном экране
Попробуйте сами или приходите на демо — покажем на примере вашей команды и ответим на вопросы.
Попробовать Kaiten

Оставить заявку

Менеджер свяжется с вами, чтобы уточнить детали и в формате видео показать возможности системы, ответить на вопросы и помочь с настройкой.
Сколько человек в команде?
Сколько сотрудников в компании?

Оставить заявку

Наш менеджер свяжется с вами, чтобы помочь.

Оставить заявку

Расскажите о своей компании, и мы отправим вам подходящую презентацию.
Сколько сотрудников в компании?
